O projeto da rede trifásica de 27,5 quilômetros que interligará os municípios de Roque Gonzales, Dezesseis de Novembro, Pirapó e Porto Xavier está avançando conforme o planejamento da Cermissões.
Na quinta-feira (20) uma equipe da cooperativa, integrada pelo engenheiro eletricista Nerisom Rohleder, pelos coordenadores das equipes de construção Rudinei Santos e Sandro Kronbauer, e pelo coordenador de frotas Vinícius da Luz, vistoriaram um dos trechos mais críticos da obra, no interior de Porto Xavier, na Linha Secção D Alta, que margeia a BR-392 (Serra de Porto Xavier), passando pela escola da Linha Nova.
"O terreno pedregoso e desnivelado tem dificultado os trabalhos da equipe de roçada e da empreiteira Plastiluz, que está executando o projeto com apoio das equipes de construção e podas da cooperativa", destaca a Cermissões.
Para melhor aproveitamento das equipes de trabalho, um dos trechos próximos à escola da Linha Nova já teve a passagem dos cabos concluída. Do total da obra, cerca de 15 quilômetros já estão finalizados.

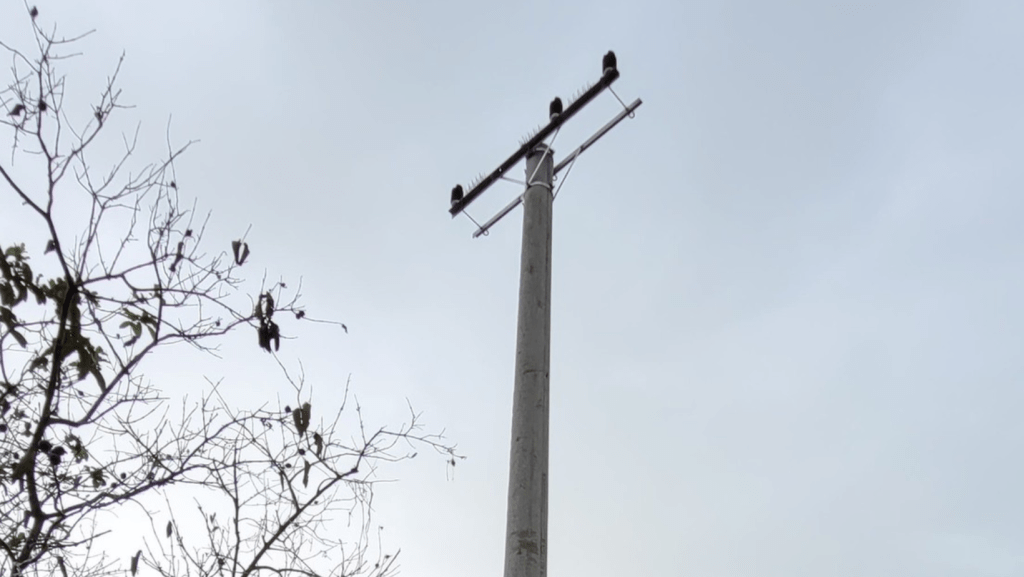

Conforme Nerisom, que repassou informações ao presidente Diamantino na manhã desta sexta-feira (21), as partes mais difíceis do projeto foram superadas, incluindo as travessias sobre o Rio Ijuí e a colocação do posteamento na Linha Secção D Alta.
Fonte: Assessoria da Cermissões
LEIA MAIS EM RADIOMISSIONEIRA.COM
MENU PRINCIPAL
MENU NOTÍCIAS
ENTRE EM CONTATO CONOSCO
TELEFONE 55 3352-4141
WHATSAPP 55 3352-4141
LOCALIZAÇÃO Rua Júlio de Castilhos, 2236 - Centro - São Luiz Gonzaga/RS
SIGA NAS REDES SOCIAIS
IMPORTANTE: Não autorizamos a reprodução de conteúdo em outros sites, portais ou em mídia impressa, salvo sob autorização expressa.
